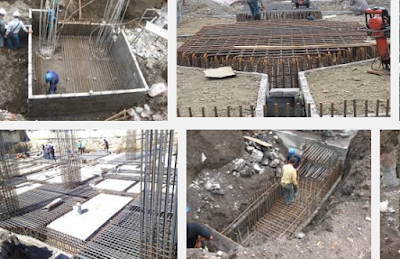

Metode Pelaksanaan Pekerjaan Pembesian Poer Beton

Baja tulangan dan sengkang yang telah dipotong dan dibengkokan dibawa ke lapangan untuk dipasang pada posisi sesuai dengan gambar pelaksanaan. Kegiatan yang dilakukan pada pekerjaan pemasangan tulangan antara lain :
  • Pemeriksaan diameter, panjang dan bentuk tulangan sebelum baja tulangan tersebut terpasang
  • Jarak antar tulangan serta jumlah tulangan, baik untuk tulangan elastis maupun tulangan geser
  • Sengkang dipasang secara manual. Pemasangan sengkang dilakukan dengan kawat beton
  • Memastikan daerah-daerah dan ukuran panjang penyaluran, sambungan lewatan dan panjang penjangkaran sesuai yang direncanakan
  • Pemeriksaan tebal selimut beton dengan memasang tahu beton sebagai contoh sesuai tebal tebal selimut beton yang akan di cor
  • Pembesian kolom dalam pemasangan ini harus diikutsertakan dalam pengecoran alasannya ialah merupakan satu kesatuan dengan pembesian kolom
Baja tulangan dan sengkang yang telah dipotong dan dibengkokan dibawa ke lapangan untuk di Metode Pelaksanaan Pekerjaan Pembesian Poer beton

Contoh Perhitungan
Data Volume yang dikejakan sebesar :=15.68m3(Volume beton)
Data Volume yang dikejakan sebesar :=2446.08kg(U 32)
Data Volume yang dikejakan sebesar :=2446.08kg(U 24)
4892.16kg
Material yang diharapkan dibutuhkan :
Besi Beton ( Polos / Ulir )1.05x4892.16=5136.768kg
Kawat Beton0.015x4892.16=73.3824kg
Waktu penyelesaian Pekerjaan :
Waktu pelaksanaan4hr
Kapasitas4892.16/4=1223.04kg/hr
Kebutuhan Tenaga / hari :
Pekerja0.007x1223.04=8.56128Org/hr
Tukang Besi0.007x1223.04=8.56128Org/hr
Kepala Tukang0.0007x1223.04=0.856128Org/hr
Mandor0.0003x1223.04=0.366912Org/hr
18.3456Org/hr
Alat yang dipakai :
Mesin pemotong besi=2unit
Alat pembengkok besi=4set
Tang=8set
Waktu pelaksanaan :
Dimulai=Bulan I (Minggu 3)
Durasi waktu=4hari
Lose waktu=1hari
